青岛市崂山区: 提前一个月!3台燃气锅炉全面开工
时间:2023-07-11 19:06 来源:中国民生新闻网(中广音

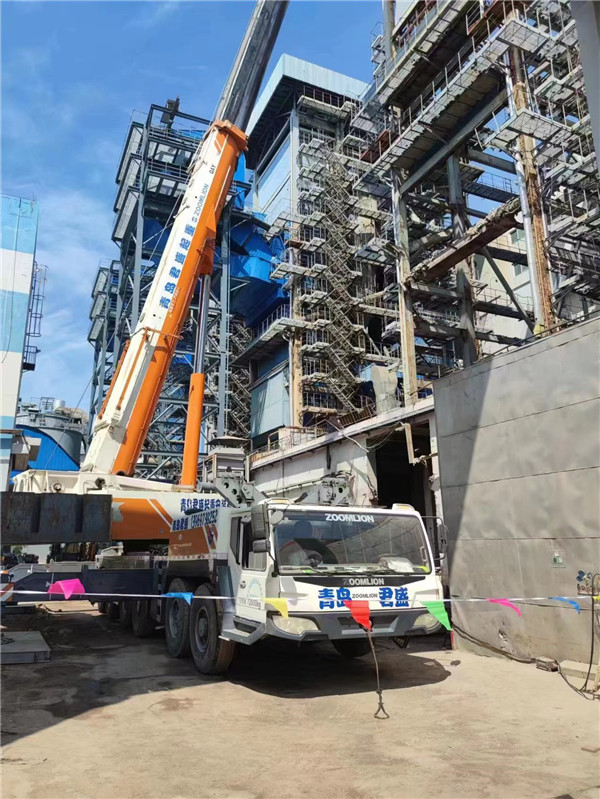

3台大型挖掘机及1台长臂剪在操作人员的指令下精准配合,将重达30吨的行吊从20米高度顺利拆下,这一施工步骤的顺利完成预示着整个热源建设项目顺利启动。


“2023年我们计划在青岛高科热力、青岛东亿热电厂区内建设3台116兆瓦燃气锅炉,建成后新增清洁能源供热能力约1200余万平方米,为青岛市区集中供热再增一处主力热源,项目开工时间比原计划提前了一个月。”崂山区城市管理局燃气供热管理科副科长张旭楠说。


优化时序,倒排工期

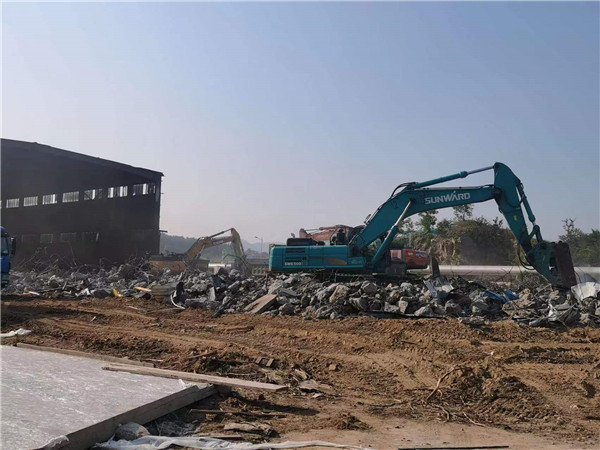

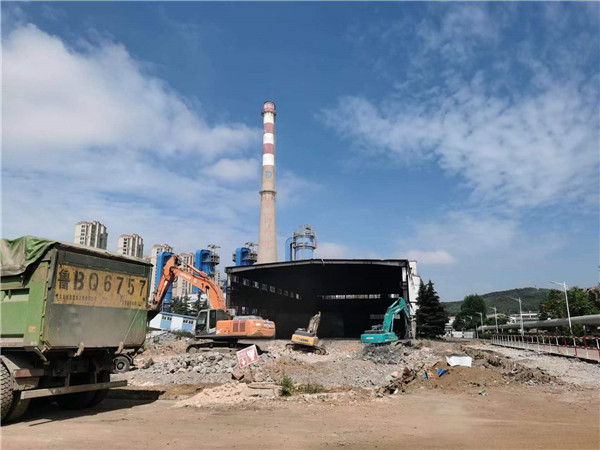

据了解,因高科热力热源“煤改气”项目开工前需要拆除原有1号燃煤锅炉,结合项目工期紧任务重的特点,崂山区城市管理局提前谋划、倒排工期,做出工期横道图,要求供热企业提前联系负责拆除的施工单位和监理单位等,于采暖季结束马上组织人员进场,开始拆除工作,于6月10日完成锅炉本体拆除及现场清理工作,为燃气锅炉顺利开工打下了坚实的基础。因东亿热电热源“煤改气”项目毗邻城区主要道路,崂山区城市管理局会同供热企业积极对接规划部门,及时处理各种规划外立面相关意见,最终于2023年3月31日完成规划许可,保证了后续工作顺利进行。


降低成本,节能降碳
据崂山区城市管理局相关负责同志介绍:该项目建成后,崂山区供热企业可实现自动化生产,将极大降低整体人力成本,且燃气锅炉安全效能较高,将极大降低企业环境安全隐患。同时,每年可替代约21.6万吨标煤消耗,降低二氧化碳排放23.3万吨,还可以减少重型货车运输煤渣造成的污染排放、交通拥堵、道路碾压、沿途撒漏等问题,能有效改善城市环境,带来显著的环保效益和社会效益,是践行“绿水青山就是金山银山”理念,厚植高质量发展的生态底色的重要举措。
下一步,崂山区将继续全力推进“煤改气”项目工程,持续抓好项目建设过程中的质量、安全生产监督管理工作,确保全面如期完成“煤改气”各项工作任务。
(邱 宇 王翰逸)
相关内容
青岛市城阳区大队发布伍佰演唱会(青岛站)交通出行指南
“伍佰&China Blue ROVK STAR 2 巡回演唱会-青岛站”将于2025年...2025“青岛市海外校园引才特派员”线上工作会议暨“‘香’遇七夕 ‘啡’常巧合” 留学人才联谊活动成功举办
8月28日,由中共青岛市委组织部、青岛市人力资源和社会...普法宣传零距离,强化爱路护路意识 ——青岛市公路中心开展公路普法宣传活动
为进一步社会公众爱路护路意识,8月25日,市公路中心组...青岛市多部门联合开展 道路客运市场执法行动
为进一步规范道路旅客运输市场秩序,保护人民群众和客...青岛市公安局交通管理支队 市北区大队车辆管理所审验教室 搬迁公告
为深化公安交管“放管服”改革,更好地服务群众,青岛...
免责声明:中广中文网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
